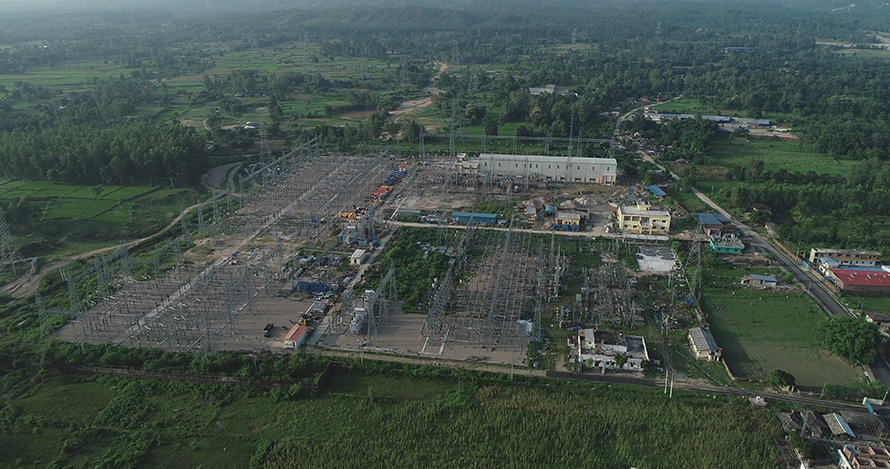

२० पुस, काठमाडौं । धनुषामा रहेको देशकै ठूलो ढल्केबर सबस्टेसनको थप क्षमता बढाइएको छ । नेपाल विद्युत प्राधिकरणले सरकारको लगानीमा गि्रड सबस्टेसन क्षमता अभिबृद्धि आयोजनाअन्तर्गत ढल्केबरमा २२०/१३२, ३१५ एमभीए क्षमताको पावर ट्रान्सर्फमर थप गरेको हो ।
प्राधिकरणका कायम मुकायम (कामु) कार्यकारी निर्देशक हितेन्द्रदेव शाक्यले सबस्टेसनमा जडान गरिएको ३१५ एमभीएको थप पावर ट्रान्सर्फमरको आइतबार राति साढे १० बजे चार्ज गरिएको जानकारी दिए ।
Advertisement
अहिले ढल्केबर सबस्टेसनमा २२०/१३२ केभीका दुईवटा ट्रान्सर्फमर सञ्चालनमा छन् । जसको क्षमता ३२० एमभीए छ । अब सबस्टेसनको क्षमता ६३५ एमभीए पुगेको छ । गि्रड सबस्टेसन क्षमता अभिबृद्धि आयोजनाअन्तर्गत ढल्केबरमा जडान गर्न लागिएको ३१५एमभीएका दुईवटा ट्रान्सर्फमरमध्ये एउटा चार्च गरिएको हो । बाँकी एउटा ट्रान्सर्फमरको जडान भइरहेको छ ।
‘३१५ एमभीएको ट्रान्सर्फमर चार्ज भएसँगै अब जाडोमा भारतबाट थप करिब एक सय मेगावाट विद्युत् आयात गरी देशभित्रको विद्युत् माग धान्न आपूर्ति गर्न सकिन्छ भने ४५६ मेगावाटको माथिल्लो तामाकोसी आएपछि आन्तरिक रुपमा खपत हुन नसकेको विद्युत् निर्यात गर्न पूर्वाधार तयार भएको छ’, शाक्यले भने ।
केही महिनाअघि संचालनमा आएको ४००/२२० केभी ढल्केबर सबस्टेसनमा ३१५ एमभीए क्षमताका तीन वटा गरी ९४५ एमभीए क्षमताको पावर ट्रान्सर्फमर छन्, जसले करिब नौ सय मेगावाट विद्युत्लाई प्रसारण गर्न सक्छन् ।
प्राधिकरण प्रसारण निर्देशनालयका प्रमुख दीर्घायु कुमार श्रेष्ठकाअनुसार अब आवश्यक परेमा ढल्केबर-मुजफ्फपुर प्रसारण लाइनमार्फत भारतीय पक्षसँग भएको सम्झौता अनुसार थप करिब एक सय मेगावाट विद्युत् आयात गर्न सकिने छ ।
‘अहिले हाम्रो संरचनाले नधान्ने हुँदा त्यहाँबाट करिब २७० देखि २८० मेगावाट विद्युत् आयात भइरहेको थियो, भारतीय पक्षले ढल्केबर-मुजफ्फपुर प्रसारण लाइनमार्फत थप एक सय मेगावाट विद्युत् दिन सकिने बताएको छ, अब ३१५ एमभीएको ट्रान्सर्फमर चार्ज भएकाले आवश्यक परेमा थप विद्युत् ल्याउन सकिन्छ’, श्रेष्ठले भने ।
प्राधिकरण र भारतीय कम्पनी एनटिपिसी विद्युत निगम लिमिटेड-एनभीभीएन)बीच ढल्केबर-मुजफ्फपुर प्रसारण लाइनमार्फत जुलाई-नोभेम्बरमा २५० मेगावाटसम्म, डिसेम्बर-अप्रिलमा ३५० मेगावाटसम्म र मे-जुनमा २०० मेगावाटसम्म विद्युत खरिद बिक्री (पीपीए) सम्झौता भएको छ । पीपीएको म्याद ३० जुन २०२१सम्म रहेको छ ।
ढल्केबर-मुजफ्फपुर प्रसारण लाइन ४०० केभीमा चार्ज भइसकेको छ । नेपालभित्र विद्युत् प्रवाहका लागि ४०० केभी र २२० केभीको संरचना तयार भइनसकेकाले ४०० केभी प्रसारण लाइनबाट भारतबाट आएको विद्युत्लाई १३२मा कन्भर्ट गरी प्रवाह भइरहेको छ ।
हेटौडा-ढल्केबर-इनरुवा ४०० केभी प्रसारण लाइन निर्माणाधीन छ भने खिम्ती-ढल्केबर २२० केभी प्रसारण लाइन १३२ केभीमा मात्रै संचालनमा छ । खिम्ती-ढल्केबरलाई २२० केभीमा छिट्टै चार्ज गर्ने गरी काम भइरहेको छ । ४५६ मेगावाटको माथिल्लो तामाकोसी जलविद्युत आयोजनाको विद्युत् यही प्रसारण लाइनमार्फत ढल्केबर पुर्याइने छ ।
आयोजनाको विद्युत् राष्ट्रिय प्रसारण प्रणालीमा सहज रुपमा प्रवाह गर्न र मुलुकभित्र खपत हुन नसकेको विद्युत् भारत निर्यात गर्न सकिने छ । २२० केभी प्रसारण लाइनमार्फत ढल्केबर सबस्टेसनमा आएको माथिल्लो तामाकोसीको विद्युत्लाई त्यहाँबाट आन्तरिक खपतका लागि पूर्व र पश्चिम पठाउन सकिन्छ ।
वषर्ायाममा बढी भएको खण्डमा ढल्केबर-मुजफ्फपुर ४०० केभी क्रसबोर्डर प्रसारण लाइनमार्फत भारतमा सिधै निर्यात गर्न सकिन्छ । हिउँदमा आवश्यक परेमा न्यूनतम ६०० मेगावाट आयात गर्न सकिन्छ भने दुई मुलुकबीच इनर्जी बैकिङ गर्न समेत बाटो खुल्ने छ । दुई मुलुकबीच इनर्जी बैकिङ गर्ने सैद्धान्तिक सहमति भइसकेको छ ।
Credit: OnlineKhabar
